Khabar Dabali २९ असार २०८३ सोमबार | 13th July, 2026 Mon
Investment bank

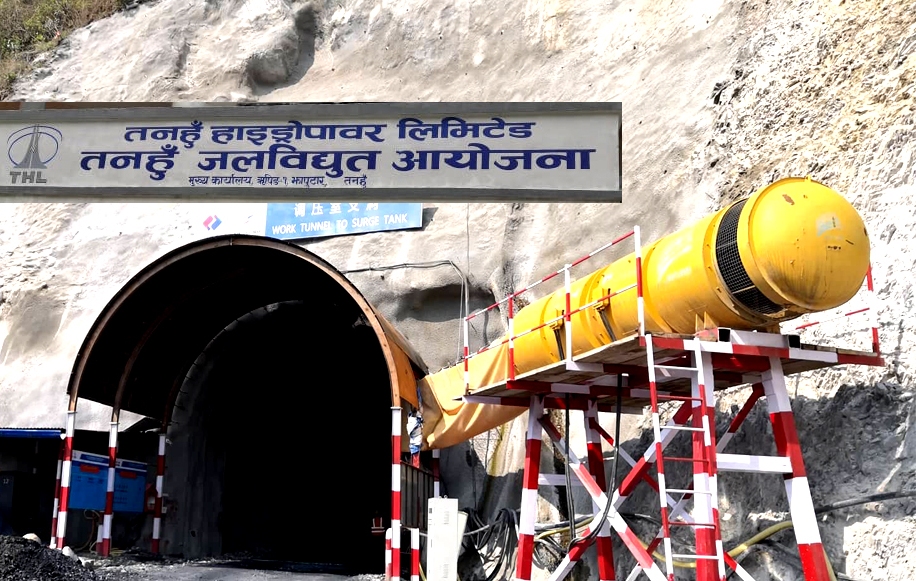

तनहुँ जलविद्युत् आयोजनाको समग्र प्रगति ४३ प्रतिशत

खबरडबली संवाददाता

दमौली । तनहुँको ऋषिङ गाउँपालिका–१ झापुटारमा निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत आयोजनाको समग्र प्रगति ४३ प्रतिशत पुगेको छ । निर्माण सुरु भएको चार वर्षमा आयोजनाले तीन वटा प्याकेजमा ४३ प्रतिशत प्रगति हासिल गरेको हो ।

तीन वटा खण्डमा काम तीव्र गतिमा भइरहेको तनहुँ जलविद्युत् आयोजनाको प्रबर्धक कम्पनी तनहुँ हाइड्रोपावर लिमिटेडका प्रबन्ध सञ्चालक किरणकुमार श्रेष्ठले जानकारी दिए । तीनवटै प्याकेजको समग्र भौतिक प्रगति ४३ प्रतिशत रहेको श्रेष्ठको भनाइ छ । उनका अनुसार प्याकेज–१ अन्तर्गत बाँध निर्माण २५ प्रतिशत, प्याकेज २ अन्तर्गत विद्युत् गृह निर्माण ४५ प्रतिशत र प्याकेज ३ अन्तर्गत प्रसारण लाइन निर्माण ६९ प्रतिशत भौतिक प्रगति भएको छ ।

उनले भने, “तीनवटै प्याकेजको काम तीव्र गतिमा भइरहेको छ, आयोजनाको प्रगति सन्तोषजनक रहेको छ ।” कोभिड–१९ को सङ्क्रमणको बेला पनि काम नरोकिएको बताउँदै श्रेष्ठले चाडपर्वका बेला पनि कामलाई गति दिइएको बताए । प्याकेज तीन अन्तर्गत वनको नीतिगत समस्याका कारण केही ढिलाइ भएको छ । यसबारेमा सम्बन्धित मन्त्रालयमा समस्या समाधानका लागि पहल भइरहेको उनले बताए ।

प्रसारण लाइन निर्माणका लागि ६९ टावरको जग खन्ने काम सकिएको छ भने ३३ टावर जडान सम्पन्न भइसकेको छ । प्याकेज २ अन्तर्गत भूमिगत विद्युत्गृहको भौतिक निर्माण ६६ प्रतिशत सकिएको छ । इलेक्ट्रोनिकल मेकानिकल अन्तर्गत १० प्रतिशत प्रगति हासिल भएको छ ।

आयोजनाको पहिलो प्याकेज अन्तर्गत एक सय ४० मिटर अग्लो बाँधलगायतका संरचना सोङ दा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन प्रालि नेपाल जेभिले निर्माण गरिरहेको छ । जसअन्तर्गत अहिले मुख्य बाँध निर्माणका लागि नदी फर्काउनका लागि आवश्यक डाइभर्सन सुरुङ, बाँधको माथिल्लो भाग तथा स्लोप खन्ने कार्य, प्रवेश सडकको स्तरोन्नति भइरहेको आयोजना प्रमुख राजभाइ शिल्पकारले जानकारी दिए ।

आयोजनाको सुरुङ, विद्युत्गृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालन लगायतका दोस्रो प्याकेजको निर्माण चिनियाँ कम्पनी सिनो हाइड्रो गरिरहेको छ । आयोजनाको तेस्रो प्याकेज अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माणकार्य केइसी, भारतले गरिरहेको छ ।  आयोजनाको समग्र निर्माण २०८३ असारभित्र सक्ने लक्ष्य राखिएको छ ।

आयोजनाको प्याकेज १ अन्तर्गत हेडबक्र्स निर्माण कार्यका लागि सोङ दा कर्पोरेसन, भियतनाथ कालिका कन्स्ट्रक्सन प्रालि, नेपाल जेभीसँग विसं २०७७ चैत ९ गते रु २१ अर्ब ६६ करोड ४० लाख ४१ हजार आठ सय ७८ मा खरिद सम्झौता भएको थियो ।

यो प्याकेज अन्तर्गत मुख्य बाँध निर्माणका लागि नदी फर्काउन आवश्यक पर्ने डाइभर्सन सुरुङ १ र २ को निर्माण कार्य जारी रहेको आयोजनाले जनाएको छ । दुवै डाइभर्सन सुरुङको इनलेट र आउटलेटबाट खन्ने काम भइरहेको आयोजनाले जनाएको छ । बाँधको माथिल्लो भागको स्लोप खन्ने काम अन्तर्गत हालसम्म इलिभेसन तह ५४४ मिटरबाट ४८० मिटरसम्म खन्ने काम सम्पन्न भइसकेको छ ।

यसैगरी बाँधको दायाँ किनारातर्फबाट माथिल्लो भागको स्लोप खन्नका लागि पहुँच सडक निर्माण कार्य सुरु गरिएकामा वर्षाका कारण प्रभावित भएको थियो । हालसम्म इलिभेसन तह चार सय ७० मिटरसम्म खन्ने काम सकिएको आयोजनाले जनाएको छ ।

आयोजनाको प्याकेज दुईको निर्माणका लागि सिनो हाइड्रो कर्पोरेशनसँग विसं २०७५ असोज १५ गते अमेरिकी डलर एक अर्ब रु १४ करोड एक लाख ८८ हजार नौ सय ५८ र रु तीन अर्ब ८३ करोड १३ लाख ६० हजार तीन सय ६१ मा खरिद सम्झौता भएको थियो । खरिद सम्झौता बमोजिम निर्माण सुरु गर्न कार्यादेश जारी गरेपश्चात् सिनोले विसं २०७५ माघ ६ गतेबाट आयोजनास्थलमा परिचालित भई निर्माण जारी राखेको छ ।

यो प्याकेज अन्तर्गत ८९ मिटर लम्बाइ, २२ मिटर चौडाइ र ५१ मिटर उचाइ भएको भूमिगत विद्युतगृह खन्ने काम विसं २०७९ असार १० गते सम्पन्न भएको आयोजनाले जनाएको छ । यसका अतिरिक्त मुख्य पहुँच सुरुङ, केबल सुरुङ र सेती नदीको दायाँतर्फबाट बाँधस्थलतिर जाने तथा सर्ज ट्याङ्कतर्फको पहुँच सुरुङ निर्माण सम्पन्न भएको आयोजना प्रमुख शिल्पकारको भनाइ छ ।

आयोजनाको एक हजार चार सय ५६ दशमलव नौ  मिटर लामो मुख्य सुरुङ विसं २०७८ कात्तिकबाट खन्न सुरु गरिएकामा मङ्सिर मसान्तसम्म ६८० मिटर खन्ने काम सकिएको छ । आयोजनाको दुई सय १० दशमलव नौ  मिटर टेलरेस सुरुङ विसं २०७७ फागुन २९ गतेदेखि खन्न सुरु गरिएकामा उक्त काम सम्पन्न भइसकेको छ ।

हाइड्रोमेकानिकल तथा इलेक्ट्रोमेकानिल कार्य अन्तर्गत पेनस्टक जडानका लागि खन्ने काम ६४ मिटर रहेकामा सम्पूर्ण पेनस्टक खन्ने कार्य सकिएको छ । प्याकेज तीन अन्तर्गत प्रशारण लाइन निर्माणका लागि ६९ वटा टावरको जग हालिसकिएको आयोजनाले जनाएको छ । कूल ३३ वटा टावर जडान कार्य सम्पन्न भएको र आठ स्थानमा टावर प्रोटेक्सन कार्य गरिएको छ । ३४ दशमलव सात  किमि प्रशारण लाइनमा ९४ वटा टावर राखिनेछ ।

प्रशारण लाइन निर्माण सन् २०२२ मेसम्म सम्पन्न गर्ने लक्ष्य राखिएकामा कोभिड १९ को महामारी र वन क्षेत्रको रुख कटानको स्वीकृति वन मन्त्रालयबाट प्राप्त हुन ढिलाइ हुँदा सम्झौताको म्याद सन् २०२४ डिसेम्बर १९ सम्म थप गरिएको छ ।

कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कूल लागत ९प्रसारण लाइन, ग्रामीण विद्युतिकरण तथा निर्माण अवधिको ब्याज समेत० ५० करोड ५० लाख अमेरिकी डलरको लागि एडिबीले  १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाईका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले आठ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

Khabardabali Desk–PB

यो नेपाली भाषाको अनलाइन समाचार संस्था हो । हामी तपाईहरुमा देशविदेशका समाचार र विचार पस्कने गर्छौ । तपाईको आलोचनात्मक सुझाव हाम्रा लागी सधै ग्रह्य छ । हामीलाई पछ्याउनुभएकोमा धन्यवाद । हामीबाट थप पढ्न तल क्लिक गर्नुहोस् ।

मानसिक स्वास्थ्यमा देशव्यापी अभियान चलाइने, सङ्घ–प्रदेश संयन्त्र परिचालन गर्न मन्त्रालयको निर्देशन

काठमाडौँ। स्वास्थ्य तथा खाद्य स्वच्छतामन्त्री निशा मेहताको निर्देशनमा मानसिक स्वास्थ्यसम्बन्धी सेवा, उपचार र जनचेतनालाई देशव्यापी रूपमा विस्तार गर्ने ...

गृहमन्त्रीसहित मन्त्रीहरू होल्डिङ सेन्टरको अवलोकनमा

काठमाडौँ। गृहमन्त्री सुधन गुरुङसहित विभिन्न मन्त्रीहरूले आज भक्तपुरको खरिपाटीस्थित होल्डिङ सेन्टरमा पुगेर अवलोकनका गरेको छन् । मन्त्री गुरूङसँगै सर...

चालकले लागुपदार्थ सेवन गर्दा जीप दुर्घटना

बागलुङ। बागलुङ नगरपालिका–१० भकुण्डेमा बोलेरो जीप दुर्घटना भएपछि गरिएको परीक्षणमा चालकले लागुऔषध सेवन गरेको पुष्टि भएको छ। त्यसपछि प्रहरीले चालकलाई निय...

राप्ती नदीमा डुबेका दुई बालबालिकामध्ये एकको शव फेला, अर्कीको खोजी जारी

जमुनाह। बाँकेको राप्ती नदीमा पौडी खेल्ने क्रममा बेपत्ता भएका दुई बालबालिकामध्ये एक जनाको शव फेला परेको छ भने अर्की बालिकाको खोजी जारी रहेको छ । सशस...

बझाङ जीप दुर्घटना : पाँच गम्भीर घाइतेको सेनाको हेलिकप्टरबाट उद्धार

काठमाडौं। बझाङको सुंगुरे क्षेत्रमा भएको जीप दुर्घटनामा गम्भीर घाइते भएका पाँच जनाको नेपाली सेनाको हेलिकप्टरमार्फत उद्धार गरिएको छ। शनिबार भएको दुर्...

अभिनेत्री दीपाश्री निरौलाको ब्रेन ट्युमर, स्वास्थ्य अवस्था खतरामुक्त

काठमाडौं। अभिनेत्री तथा निर्देशक दीपाश्री निरौलाको ब्रेन ट्युमरको सफल शल्यक्रिया भएको छ। हाल उनको स्वास्थ्य अवस्था सुधारोन्मुख रहेको र चिकित्सकले खतरा...

गणेश नेपाली आत्मदाह प्रकरण : जाहेरी नपरेपछि नगर प्रहरी कर्मचारीमाथि मुद्दा दर्ता भएन

काठमाडौं। त्रिपुरेश्वरमा आत्मदाह गरेका मुगुका गणेश नेपालीको मोटरसाइकलमा ह्वील लक लगाउने काठमाडौं महानगरपालिकाकी नगर प्रहरी कर्मचारीमाथि हालसम्म कुनै ज...

खरिपाटी सारिएका सुकुमवासीलाई सरकारको आश्वासन : प्रक्रिया पूरा गरेर छिट्टै लालपुर्जा वितरण हुन्छ

काठमाडौं। कीर्तिपुरस्थित राधास्वामी होल्डिङ सेन्टर डुबानमा परेपछि भक्तपुरको खरिपाटीस्थित होल्डिङ सेन्टरमा स्थानान्तरण गरिएका सुकुमवासीलाई सरकारले प्रक...

कीर्तिपुरको होल्डिङ सेन्टरबाट ३१ परिवारका ८९ सुकुमवासी खरिपाटी सारिए

काठमाडौं। अविरल वर्षापछि डुबानमा परेको कीर्तिपुरस्थित राधास्वामी होल्डिङ सेन्टरमा रहेका सुकुमवासीलाई भक्तपुरको खरिपाटीस्थित होल्डिङ सेन्टरमा स्थानान्त...

फिफा विश्वकपको रौनक चुलिँदै : सेमिफाइनलमा पूर्व विजेताबिच भिडन्त

काठमाडौँ । फिफा विश्वकप–२०२६ को रौनक चुलिँदै गर्दा समेमिफाइनल समिकरण पूरा भएको छ । सेमिफाइनलमा पुग्ने चार टोली सबै पूर्व विजेता हुन् । अन्तिम चारमा...

अरु धेरै
Vianet Nepal Internet
world Link Nepal
Alphabet Education Consultancy

प्रतिकृया लेख्नुहोस्:

Salt Trending
