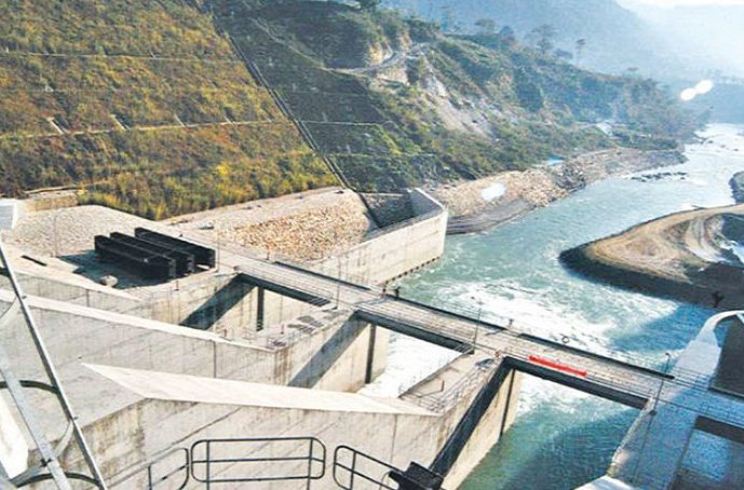

राहुघाट जलविद्युत् बन्न थालेको १४ वर्ष पुरा, भौतिक प्रगति ६० प्रतिशत मात्रै

खबरडबली संवाददाता

म्याग्दी । नेपाल विद्युत् प्राधिकरणद्वारा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माण सुरु भएको १४ वर्षमा ६० प्रतिशत काम सकिएको छ।

भारतीय आयात निर्यात (एक्जीम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र सरकारको संयुक्त लगानीमा विसं २०६६ मा सो आयोजना निर्माण सुरु भएको थियो।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर कम्पनीको अवधारणा र इञ्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारुपमा सो आयोजना निर्माण अघि बढाइएको थियो।

पहिलेको कार्यतालिका र सम्झौताअनुसार राहुघाट विसं २०७० मा निर्माण सकिनुपर्ने थियो । विसं २०७४ मङ्सिरमा सम्पन्न गर्नेगरी ६ अर्बमा ठेक्का सम्झौता गरेको भारतको सिभिल ठेकेदार जयप्रकाश एशोसियट् ९जेपी०ले पनि निर्धारित समयभित्र आयोजना निर्माण सम्पन्न गर्न सकेको छैन।

आयोजनाका व्यवस्थापक राज विष्टले हालसम्म समग्रमा ६० प्रतिशत भौतिक र ४५ प्रतिशत वित्तिय प्रगति भएको बताए।

‘पैँतालिस महिनाको ठेक्का सम्झौताको म्याद भएको आयोजना सन् २०२३ जनवरीदेखि सञ्चालनमा ल्याउने लक्ष्य थियो,’ उनले भने, ‘कोरोना महामारी र विपद्का कारण ठेकेदार कम्पनीले लक्ष्यअनुसार काम गर्न नसकेका कारण सन् २०२४ को अक्टोबर १७ सम्म ठेक्का सम्झौताको म्याद थप भएको छ।’

पुरानो ठेकेदार आइभिआरसिएलले आठ वर्षमा १० प्रतिशत काम गरेको थियो । विसं २०७५ असारमा पहुँचमार्ग र विसं २०७६ असारमा सुरुङ खन्न सुरु गरेको जेपी कम्पनीले हालसम्म पिप्लेमा ६१ मिटर गहिरो सर्चसाफ्ट, तीन सय २९ मिटर वटम प्रेसर साफ्ट, छ सय ५४ मिटर लामो चारवटै अडित (मुख्य सुरुङमा पुग्ने पहुँचमार्ग) र एक सय ९६ मिटर ठाडो सुरुङ निर्माण गरिसकेको छ । अडिट एकबाट बाँधतर्फ जाने ७५ मिटर लामो सुरुङ जोडिएको छ ।

६ किलोमिटर दुई सय ७० मिटर लामो सुरुङमध्ये हालसम्म पाँच हजार एक सय ६२ मिटर निर्माण सकिएको छ। एक हजार एक सय आठ मिटर सुरुङ खन्न बाँकी छ।

बाँध निर्माण स्थलमा अडिट एक, अधेरीखोलामा अडिट दुई, पिप्लेमा अडिट तीन र तिल्केनी चौरमा अडिट नं ४ खन्ने कार्य सम्पन्न गरी ती अडिटहरुबाट सुरुङ निर्माणलाई तीव्रता दिइएको आयोजनाले जनाएको छ।

रघुगङ्गा गाउँपालिका–४ दग्नाम र ५ नम्बर वडा झिँको सिमानामा १७ मिटर अग्लो र ३१ मिटर लामो अर्धजलाशययुक्त (पिआरओआर) प्रविधिको बाँध निर्माणको काम ६० प्रतिशत सकिएको छ। तिल्केनीचौरमा विद्युत्गृहको संरचना निर्माण तीव्रताका साथ भइरहेको छ।

घुमाउनेतालदेखि ११ किलोमिटर पहुँचमार्ग र एक वटा ट्रस प्रविधिको मोटर चल्ने पुल निर्माण गरी विद्युत्गृह र बाँधलाई सिधा सडकले जोडिएको छ। यसअघिका दुई वर्ष बुग्लको पहिरोका कारण बर्खायामको चार महिना बाँध निर्माणको काम रोकिएको थियो।

यस वर्ष बर्खायाममा पनि बाँध, सुरुङ र विद्युत्गृह निर्माणले निरन्तरता पाएको आयोजनाका व्यवस्थापक गणेश केसीले बताए।

प्राकृतिक विपद्, कोरोना (भाइरस)को महामारी र कालीगण्डकीबाट नदीजन्य निर्माण सामग्री उत्खनन गर्न नपाउनुलाई ठेकेदारले ढिलाइको कारण भएको जनाएको  छ।

विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२दशमलव ३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड ९भेल०ले विद्युत्गृहका उपकरण आयात गर्न थालेको छ।

भेलसँगको ठेक्का सम्झौताको म्याद सन् २०२४ नोभेम्बर महिनासम्म थपिएको छ।

उक्त आयोजनाले सन् २०२३ को जनवरी ३१ देखि वार्षिक रु चौबिस करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो।

राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी करीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा जोड्न लुप इन लुप आउट (लिलो)को चार टावर तयार भएको छ ।

केही दिनअघि आयोजना निरीक्षण गरेका गण्डकी प्रदेशका भौतिक पूर्वाधार विकास तथा यातायात व्यवस्था मन्त्रीसँग आयोजनाका अधिकारीहरुले नदीजन्य निर्माण सामग्रीको अभावका कारण निर्माण कार्यमा असर पर्न थालेको जानकारी गराएका थिए।

सर्वोच्च अदालतले विसं २०७८ असारमा कालीगण्डकी नदीबाट ढुङ्गा, गिटी र बालुवा उत्खनन तथा निकासी गर्न रोक लगाएको थियो।

मन्त्री जुग्जालीले राहुघाट जलविद्युत् आयोजना निर्माणमा भएको ढिलाइले म्याग्दी जिल्लालाई मात्र नभएर समग्र देशलाई नै नोक्सानी भएको बताए।

वैकल्पिक स्रोत पहिचान गरी आयोजनालाई नदीजन्य निर्माण सामग्रीको अभाव हुन नदिन सहजीकरण गर्ने प्रतिबद्धता जनाउँदै उनले थप भएको आगामी एक वर्षभित्र नै आयोजना सञ्चालन हुने वातावरण बनाउन आयोजना, निर्माण कम्पनी र परामर्शदातालाई निर्देशन दिए

Khabardabali Desk–PB

यो नेपाली भाषाको अनलाइन समाचार संस्था हो । हामी तपाईहरुमा देशविदेशका समाचार र विचार पस्कने गर्छौ । तपाईको आलोचनात्मक सुझाव हाम्रा लागी सधै ग्रह्य छ । हामीलाई पछ्याउनुभएकोमा धन्यवाद । हामीबाट थप पढ्न तल क्लिक गर्नुहोस् ।

राष्ट्रपतिसमक्ष राष्ट्रिय सुरक्षा परिषद्को प्रतिवेदन पेस

काठमाडौँ। राष्ट्रपति रामचन्द्र पौडेलसमक्ष राष्ट्रिय सुरक्षा परिषद्को प्रतिवेदन पेस भएको छ ।  प्रधानमन्त्री तथा राष्ट्रिय सुरक्षा परिषद् अध्यक्ष सुश...

समावेशी विकासमा सरकारले काम गरिरहेको छ: प्रधानमन्त्री कार्की

काठमाडौं । प्रधानमन्त्री तथा आदिबासी जनजाति उत्थान राष्ट्रिय प्रतिष्ठानका अध्यक्ष सुशीला कार्कीले देशको समावेशी विकासमा सरकारले काम गरिरहेको बताएको छि...

निवर्तमान काँग्रेस सांसद चालिसेविरुद्ध भ्रष्टाचार र सम्पत्ति शुद्धीकरणसम्बन्धी मुद्दा

काठमाडौं । नेपाली कांग्रेसका नेता तथा विघटित प्रतिनिधिसभाका सांसद सन्तोष चालिसेविरुद्ध भ्रष्टाचार र सम्पत्ति शुद्धीकरणसम्बन्धी मुद्दा दायर भएको छ। ...

गृहमन्त्रीद्वारा जेनजी आन्दोलनमा मारिएका अमृत गुरुङको परिवारसँग भेट

काठमाडौँ। गृहमन्त्री ओमप्रकाश अर्यालले आइतबार जेनजी आन्दोलनमा मारिनुभएका प्रहरी हवल्दार अमृत गुरुङको परिवारसँग भेट गरेको छन् ।  कास्कीको रुपा गाउँप...

म केपी ओलीसँग टाढा भएको छैन, उहाँ डुब्दा म पनि डुब्छु: गोकुल बास्कोटा

काठमाडौँ। नेकपा (एमाले)का पोलिटब्युरो सदस्य गोकुल बास्कोटाले पार्टीको ११ औँ महाधिवेशनले एकताबद्ध एमाले बनाउने बताएको छन्। आइतबार पार्टीको ११ औँ महा...

नेप्से परिसूचक दोहोरो अङ्कले घट्यो, चार अर्ब कारोबार

काठमाडौँ। नेपाल स्टक एक्सचेञ्ज (नेप्से) परिसूचकमा दोहोरो अङ्कले घटेको छ। आज नेप्से परिसूचक १२ दशमलव ५० अङ्कले घटेर दुई हजार ५९४ दशमलव ८७ को बिन्दुमा क...

भृकुटीमण्डपमा एमाले महाधिवेशनको बन्दसत्र सुरु

काठमाडौँ। नेकपा (एमाले) को ११औँ राष्ट्रिय महाधिवेशनअन्तर्गत बन्दसत्र दिउँसो ३ बजेदेखि सुरु भएको छ। केन्द्रीय कमिटीको बैठक लम्बिदा बन्द सत्रको समय पटक–...

बाँकेको नौबस्ता बाल सुधार गृहबाट भागेका ३८ जना बालबन्दी पक्राउ

नेपालगन्ज। जेनजी आन्दोलनका क्रममा बाँकेको बैजनाथ गाउँपालिकामा रहेको नौवस्ता बाल सुधार गृहबाट भागेका ३८ जना बालबन्दीलाई पक्राउ गरिएको छ ।  नौबस्स्ता...

एमालेका उपाध्यक्षद्वय ज्ञवाली र शाक्यले कुनै पदमा उम्मेदवारी नदिने

काठमाडौँ। नेकपा (एमाले)का उपाध्यक्षद्वय युवराज ज्ञवाली र अष्टलक्ष्मी शाक्यले पार्टीको ११औँ राष्ट्रिय महाधिवेशनमा कुनै पनि पदमा उम्मेदवारी नदिने घोषणा ...

कांग्रेसले किन बोलायो केन्द्रीय समितिको आकस्मिक बैठक ?

काठमाडौँ । नेपाली कांग्रेसले केन्द्रीय समितिको आकस्मिक बैठक बोलाएको छ । पार्टी कार्यालय सानेपामा सोमबार बिहान ९ बजेका लागि बोलाइएको पूर्वकेन्द्रीय तथा...

अरु धेरै
Vianet Nepal Internet
world Link Nepal
Alphabet Education Consultancy

प्रतिकृया लेख्नुहोस्:

NIBL RIGHT SIDE Salt Trending
