Khabar Dabali २९ पुष २०८२ मंगलवार | 13th January, 2026 Tue
Investment bank

तापक्रम माइनस २० डिग्रीभन्दा पनि तल झरेपछि मुस्ताङमा विकास निर्माणका काम ठप्प

खबरडबली संवाददाता

मुस्ताङ । अत्यधिक चिसोका कारण हिमाली जिल्ला मुस्ताङमा विकास निर्माणका काम ठप्प भएका छन् । हिउँदयामको मौसममा अत्यधिक चिसो बढेसँगै मुस्ताङका पाँचवटै स्थानीय तहमा कार्यान्वयनमा आइरहेका पूर्वाधार विकास निर्माणका काम ठप्प हुन पुगेका हुन्।

उत्तर/दक्षिण जोड्ने राष्ट्रिय गौरवको (बेनी–जोमसोम–कोरला) सडक खण्डअन्तर्गत सडक तथा पुल निर्माण योजना अत्यधिक चिसोका कारण प्रभावित बनेको आयोजना प्रमुख तेजस्वी शर्माले जानकारी दिए।

अत्यधिक चिसोका कारण विकास निर्माणमा परिचालित उपकरण पनि थन्किन पुग्छन् । पुसअगावै कोरला सडकअन्तर्गत मुस्ताङ खण्डमा आयोजनाको काम स्थगित गरिएको उनले बताए।

राष्ट्रिय गौरवको कोरला सडक खण्डअन्तर्गत मुस्ताङमा चिसोले प्रभावित बनेका पूर्वाधार निर्माणका काम चैत महिनापछि पुनः सञ्चालनमा आउने प्रमुख शर्माको भनाइ छ । उनका अनुसार कोरला सडकअन्तर्गत चालु आवमा ठेक्का सम्झौता भएको (कागबेनी–छुसाङ) ९ दशमलव ८ किमी कालोपत्रे सडक स्तरोन्नतिको काम चिसोका कारण रोकिएको छ।

कागबेनी–छुसाङ सडक कालोपत्रे गर्न आयोजनाले रु २८ करोड ८७ लाखमा ठेक्का सम्झौता गरेको थियो।

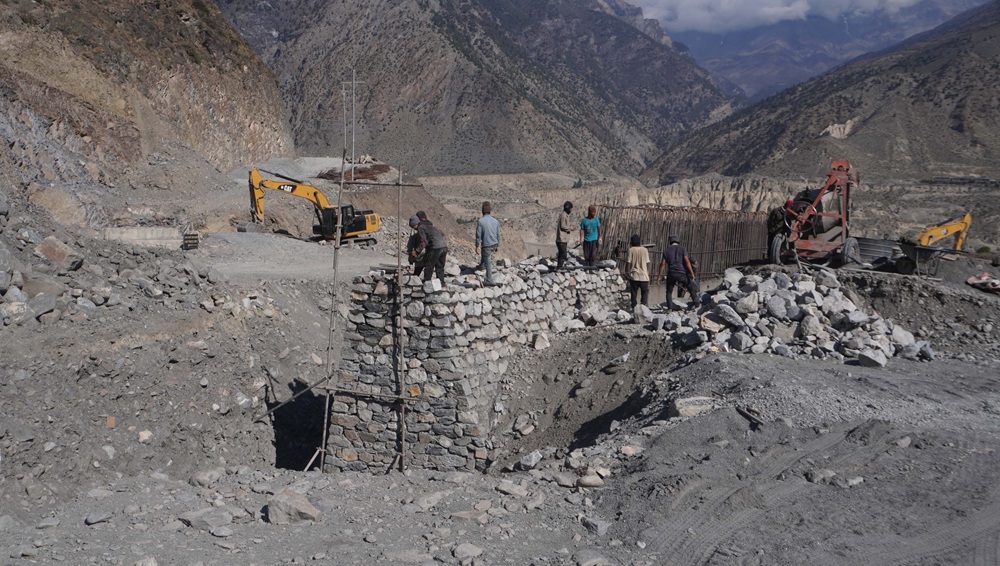

आयोजनाअन्तर्गत २०७५ सालमा ठेक्का सम्झौता भएको कोरला नाका जोड्ने एक स्पानको ४० मिटर लामो घमी खोला पुलको काम पनि चिसोका कारण रोकिएको आयोजनाले जनाएको छ । हिमढुङ ठोक्कर एण्ड इमोटल जेभी कन्ट्रक्सनले रु ६ करोड ८० लाख लागतमा ठेक्का सम्झौता गरी काम अघि बढाए पनि यहाँको घमी खोला पुल निर्माणमा ढिलाइ भएको छ।

भौतिक प्रगति ८० प्रतिशत पुगेको घमी खोलामा गत असोजमा फाउन्डेसन निर्माण गरी स्लाप ढलान सकेको छ । यहाँ एप्रोज रोड र पुल फिनिसिङको काम बाँकी रहे पनि अत्यधिक चिसो बढेकाले पुल निर्माणको काम स्थगित हुन पुगेको आयोजना प्रमुख शर्माको भनाइ छ।

यसैगरी, कोरलानाका जोड्ने राष्ट्रिय गौरवको बेनी–जोमसोम–कोरला सडकअन्तर्गत थासाङ गाउँपालिका–२ कोवाङदेखि घरपझोङ–४ जोमसोमसम्मको १७ किलोमिटर सडक पनि चिसोका कारण अवरुद्ध हुन पुगेको छ।

विसं २०७३/७४ देखि ठेक्का सम्झौता भई अस्फाल्ट कालोपत्रे सडक निर्माण सुरु गरिएको भए पनि यहाँ निर्माण कम्पनीको ढिलासुस्तीले निर्माणको काम पूरा हुन सकेको छैन । यद्यपि यहाँको सडकमा करिब पाँच किलोमिटर सडक कालोपत्रे हुन बाँकी छ। निर्माण कम्पनीले सक्रियता बढाएको भए पुसअगावै निर्माणको काम सकिने आयोजनाको विश्वास थियो।

यसैगरी, कोरला सडकअन्तर्गत थासाङ गाउँपालिकामा निर्माणाधीन लार्जुङ खोला पुल र कैकु खोला पुल निर्माणको काम पनि चिसोले प्रभावित भएको आयोजना प्रमुख शर्माले उल्लेख गरे। अत्यधिक चिसोका कारण मुस्ताङमा दर्जनौँ सङ्घीय, प्रादेशिक कार्यालय र स्थानीय निकायका विकास योजना ठप्प भएका हुन्।

मुस्ताङस्थित पूर्वाधार विकास कार्यालयद्वारा कार्यान्वयनको चरणमा रहेका पुरानो वहुवर्षीय योजना १२ र चालु वर्ष थपिएका १३ नयाँ योजनाको काम चिसोका कारण प्रभावित बनेको पूर्वाधार विकास कार्यालयका सवइञ्जिनियर जगदीश जोशीले जानकारी दिए।

सवइञ्जिनियर जोशीका अनुसार घरपझोङ–२ मार्फास्थित आलबारी जाने सडकमा कटिङको काम भइरहेको भए पनि कार्यालयद्वारा कार्यान्वयनमा रहेका अधिकांश योजना चिसोका कारण स्थगित गर्नुपरेको उनले बताए।

पुराना बहुवर्षीय योजना विभिन्न कारणले अवरुद्ध भएका र कतिपय निर्माणको चरणमा रहँदा चिसोले काम हुन सकेको छैन । नयाँ योजनामध्ये तीन बहुवर्षीय योजनाको प्रक्रियामा रहेको र कतिपय ठेक्का प्रक्रियामा छन् । ठेक्का सम्झौता भई सुरु भएका नयाँ योजना पनि हिउँदयाम भएकाले पूर्वाधारको काम अघि बढाउन नसकिएको सवइञ्जिनियर जोशीको भनाइ छ।

मुस्ताङमा अत्यधिक चिसो बढेसँगै खानेपानी, जलस्रोत तथा सिँचाइ सवडिभिजन कार्यालय, अन्नपूर्ण संरक्षण क्षेत्र आयोजना (एक्याप), एकीकृत सेवा कार्यालयलगायत मुस्ताङका पाँच स्थानीय तह र विभिन्न सङ्घसंस्थाको भौतिक पूर्वाधार निर्माणलगायत काम चिसोले प्रभावित बनेको हो।

विकास निर्माण कार्यअन्तर्गत यहाँका प्रत्येक स्थानीय तहमा ५० भन्दाबढी साना ठुला पूर्वाधार योजना कार्यान्वयनमा छन् । तर यी सबै योजना अत्यधिक चिसोका कारण ठप्प बनेका छन्।

लोमान्थाङ गाउँपालिका अध्यक्ष टसीनुर्ब गुरुङले बर्सेनि हिउँदयामको मौसममा चिसो र सम्भावित हिमपातको जोखिमले विकास निर्माण काम चाहेर पनि गर्न नसक्ने अवस्था रहेको बताए।

‘हिउँदयाममा यहाँका नागरिक पूरै जाडो छल्न बेँसी झर्छन्, यहाँका चिसोमा काम गर्नलाई पनि चिसोले उस्तै समस्या हुन्छ,’  अध्यक्ष गुरुङले भने, ‘चिसो घटेपछि वैशाख महिनामा विकास निर्माणको काम अघि बढाउन सकिन्छ, चिसोले यहाँका स्थानीय नागरिक स्वंय प्रभावित हुन्छन्।’

चिसोका कारण यहाँको घरपझोङ, थासाङ, लोमान्थाङ र लोघेकर दामोदरकुण्ड गाउँपालिकामा सञ्चालित सबै विकास योजना ठप्प बनेको बताइएको छ । अत्यधिक चिसो बढेसँगै माथिल्लो मुस्ताङको तापक्रम माइनस २० डिग्री र तल्लो मुस्ताङको तापक्रम माइनस १० डिग्रीमा झरेको छ।

माथिल्लो मुस्ताङ र तल्लो मुस्ताङका अधिकांश सरकारी कार्यालयका कर्मचारी पनि जिल्लामा बस्न छाडिसकेका छन् । मुस्ताङमा चिसो अत्यधिक बढे पनि यहाँका तीनवटै सुरक्षा निकायका सुरक्षाकर्मी सम्बन्धित कार्यस्थलमा रहेर शान्तिसुरक्षा प्रदानमा खटिएका छन्।

माथिल्लो मुस्ताङ मानविहीन जस्तै अवस्थामा रहे पनि त्यहाँ कार्यरत दुर्गमका कर्मचारी नागरिकको रित्तो घर गाउँ कुरेर बसेका छन्। रासस
